2022——2023年度供暖期已經結束,城發三合村分公司早計劃、早安排、早動手、早落實,馬不停蹄地開始對冬季供熱過程中存在安全隱患管網進行摸排,提前組織公司的技術人員,深入到轄區內存在爆管風險的幾處管段進行全面整改檢修。
2022——2023采暖年度,城發三合村分公司供熱面積達到1538萬平方米,是呼市城區主要熱源之一,隨著管網使用周期的年久,補償器超出使用壽命,存在的隱患和問題也隨之增多,位于防風林南巷的DN1000一次網主線為三合村分公司供熱主動脈之一,主線長約3公里,承載著400多萬平方米、3萬多戶用戶的熱源輸送功能,該管線自2005年投運以來,運行近20年,使用壽命達到臨界點。近年來該管段多處出現漏水現象,在供熱期內如發生破裂,短期無法修復,將給熱用戶的供熱和公司形象造成影響。為保障下一個供熱期供熱工作安全平穩運行,分公司領導高度重視,針對以上情況分公司召開專題會(huì )議,將管網圖紙、管線定位、設備使用周期等方面資料進行了精細化、數字化的完善。同時,制定維修方案,積極協調相關單位辦理?yè)屝奘掷m,組織施工隊伍,預備所需材料,為施工做好了充分準備。

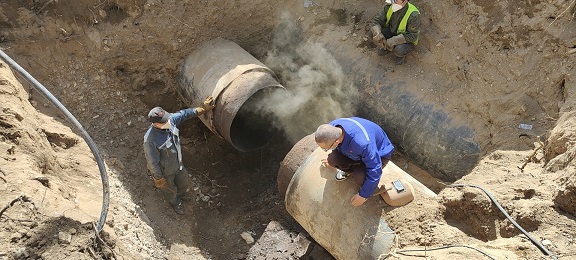

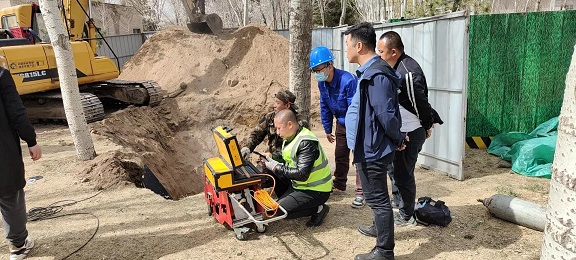

從4月15日開始,工作人員按照供熱系統和管網的運行技術規范要求,全面鋪開了防風林南巷管線設備改造工作,經過6個日夜的輪班施工,終于完成了該路段的維修改造工作,共計拆除并更換6臺腐蝕嚴重補償器,安裝新管段7米。施工期間分公司技術人員還對施工現場的開挖,補償器管段更換、修補、探傷、保溫、回填進行了全過程跟蹤指導,確保每個環節的施工質量、技術要求合規合矩安全有序。
為了抓住最佳檢修時機,實現轄區內管網安全暢通、提升循環強度,分公司加快施工進度,從4月21日,開始對八一小區段一次管網和商品交易中心段一次管網進行改造維修,下一步將對公安廳小區一次網支線進行改造,力爭實現供熱一次網老舊管網應改盡改。
下一步,公司將繼續開展“冬病夏治”工作,不斷改造和完善供熱設施,徹底消除安全隱患,確保供熱季安全平穩運行。
