91亚洲精品丁香在线观看-久久九九精品-国产精品久久网-亚洲欧美日韩电影

當前位置:首頁 > 集團新聞

毫沁營熱源廠建設施工有序進行中

2022/8/11 9:25:55

毫沁營熱源廠目前已開工近2個月,8月10日上午,集團宣傳管理中心深入毫沁營區域建設施工現場,帶領大家現場看看工程進度。


 兩個月前,筆者來現場時,只有幾輛挖掘機在挖坑,如今再來,筆者看到的是人聲鼎沸、緊鑼密鼓的施工場景,機械、人力齊頭并進,各種施工輔助的作業場所有序開展,使得毫沁營熱源廠建設項目施工呈現出“三快”特點——進場快、施工快、進度快。


進場快


  為充分利用好施工黃金期,毫沁營建設項目部從開始就制定分施工工序、分片區作業的工作基調,測量測繪、水電安裝、臨建搭設齊頭并進,從4月初動土測量到如今短短60天的時間里,測量技術人員、現場管理人員各司其職,協同分工,對施工場地逐步進行“美顏加工”,順利完成毫沁營區域前期各項工作,順利打開施工局面。


施工快

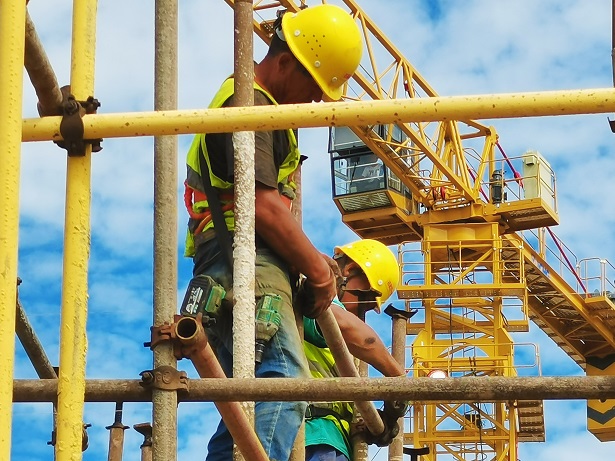

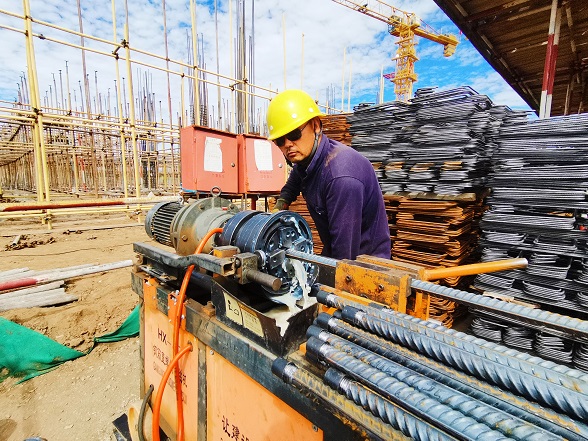

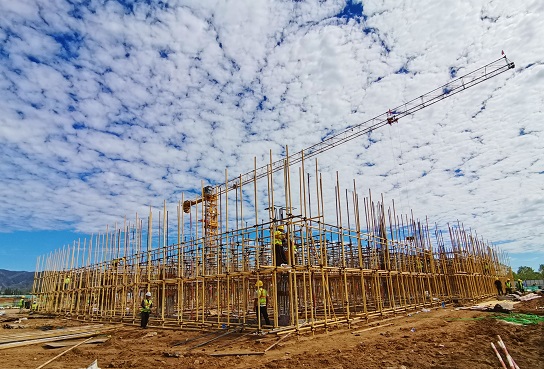

毫沁營熱源廠建設項目于7月中旬正式開工。截止目前,3號綜合樓正在進行木工支模排架、柱鋼筋綁扎,1號鍋爐房正在回填做廠房的基礎,同時蓄水池也在同期施工進行中?,F場機械轟鳴,焊花飛濺,近千名工人頭戴安全帽、身著反光馬甲分散在各個工點,進行鋼筋綁扎、混凝土澆筑、材料吊裝等作業。


現場施工方負責人許阿三介紹:“熱源廠原計劃2023年完工,2023——2024采暖期投入運營,鑒于東北區域熱負荷緊張,我們加快了建設工期,以確保今年年內具備供熱條件。我們倒排工期,搶抓時間,充分利用施工黃金期,現24小時不間斷地施工。同時一手抓防疫、一手抓施工,確保工程進度不會(huì )受疫情影響?!?/p>


進度快


在保證施工安全及質量的同時,施工單位正全力奮戰加快進度。據許阿三介紹,在建的3號綜合樓主體預計在8月份封頂,下個月進行二次結構裝修,1號鍋爐房鍋爐設備基礎在8月15日前全部完工。毫沁營熱源廠項目是集團公司今年的重點項目,進度質量關乎企業形象,集團領導班子高度重視,城發供熱公司提出了“以啃硬骨頭的干勁,全力沖刺下半年”,項目全體人員和施工單位掛圖作戰,抓進度、搶時機、保質量、建精品,高標準、嚴要求、高質量推進各環節、各項目標,力爭年內建成2臺燃氣鍋爐,具備供熱條件。



  • 公司概況
  • 企業介紹
  • 發展歷程
  • 領導班子
  • 組織機構
  • 新聞中心
  • 市政務要聞
  • 集團新聞
  • 業務發展
  • 供熱板塊
  • 燃氣板塊
  • 房地產板塊
  • 物流板塊
  • 企業文化
  • 企業理念
  • 職工文苑
  • 企業風采
  • 企業榮譽
  • 版權所有2022 呼和浩特市城市燃氣熱力集團有限公司     蒙ICP備17004749號-2     友情連接:呼和浩特市國有資產監督管理委員會(huì )
